装修这事儿就像下一盘大棋,走错一步全盘皆乱。
我家去年刚折腾完,憋了一肚子经验想唠唠。
开工前那俩月千万别干等!

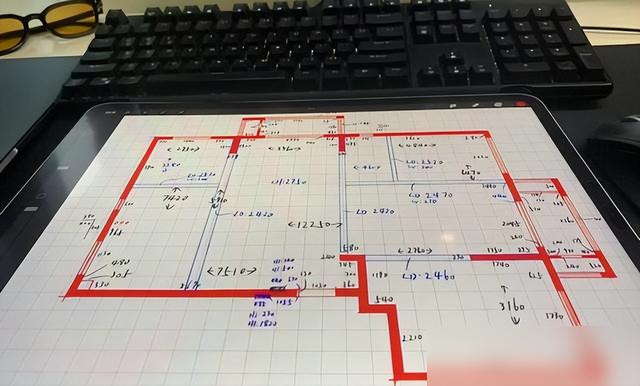

拿着户型图熬夜刷案例比临时抱佛脚强百倍。
风格这事儿别跟风,法式雕花石膏线看着高级,人工费能掏空你钱包;极简大白墙配智能灯光,省下的钱换个好冰箱更实在。

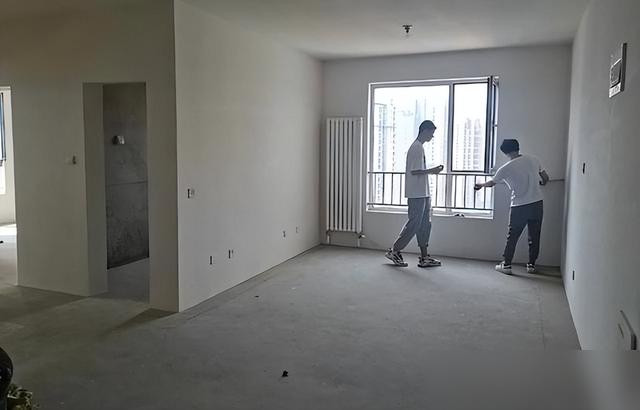

谁没在几个深夜对着效果图纠结到失眠呢?
预算表就是你的护身符。
记住硬装占六成,家具家电三成,留一成应急准没错。
普通家庭按每平3000元算比较稳当,2000元档只能简装出租水准。
别信工头忽悠“先做着看”,水电改造前把单价、品牌全写进合同,后期增项能逼疯人。

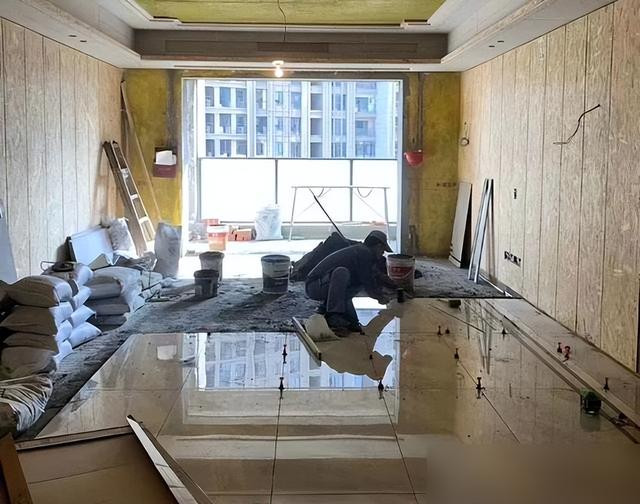

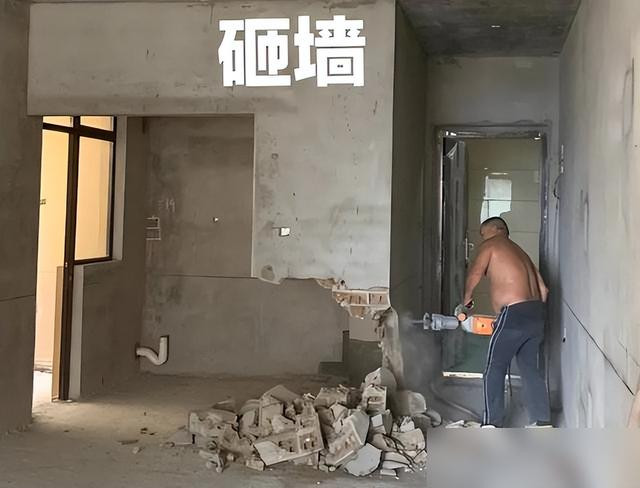

拆墙砌墙阶段物业盯紧点,承重墙动一根全楼找你算账。

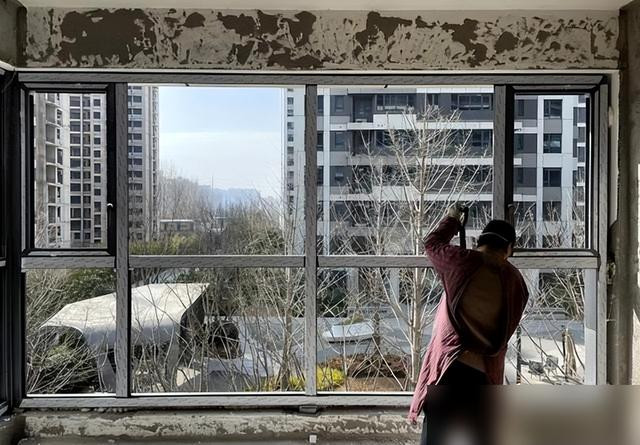

封窗下单千万别拖!
厂家从量尺到安装至少二十天,耽误了瓦工进场全队干等。
这时候瓷砖、地板也该定了,仓库调货遇上雨季能急出白头发。

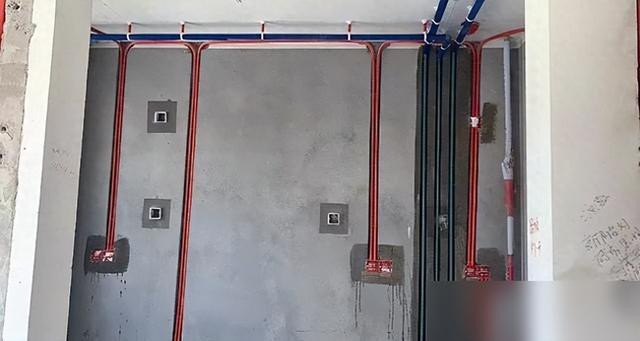

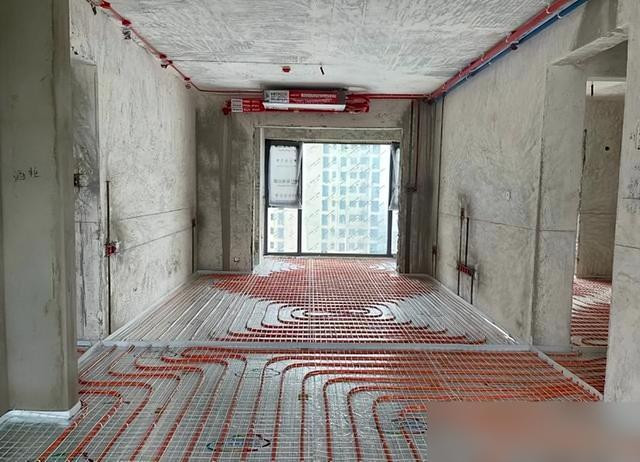

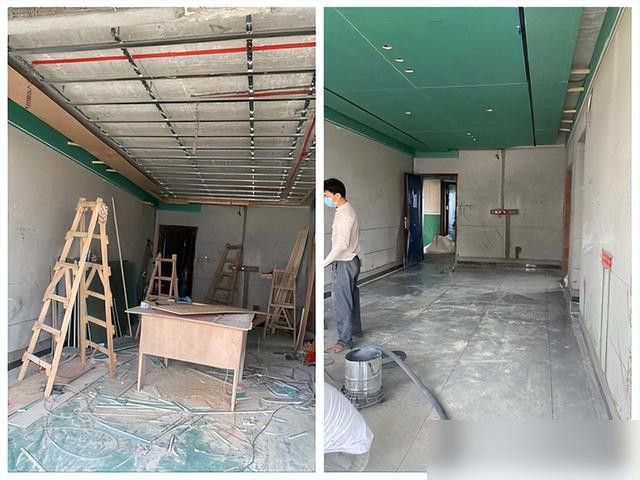

水电开槽横平竖直是基础,完工后全屋拍照存云端!
后期打孔装架子避开电线全靠它。
水管厂家亲自做打压测试才靠谱,漏水泡了楼下赔偿金比你装修款还贵。

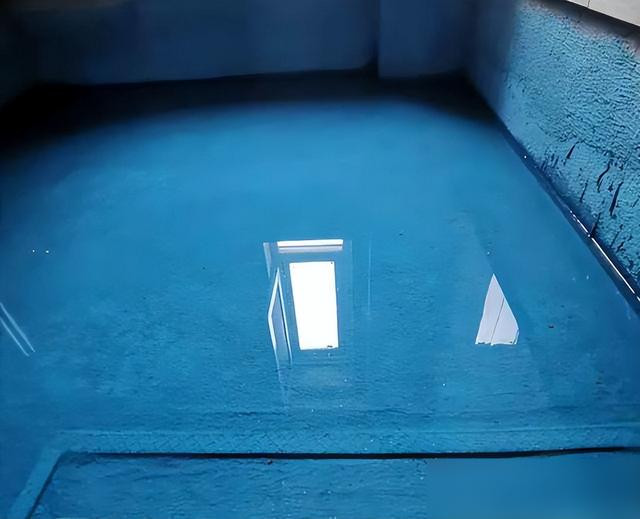

防水刷完别急着贴砖,闭水试验做满48小时,下楼敲门查邻居天花板比什么都踏实。

瓦工进场前把地漏买好,隐形长条形排水快还防臭。
美缝千万盯住老师傅别偷懒,等家具进场再发现发霉黑边,搬柜子返工费时又费钱。

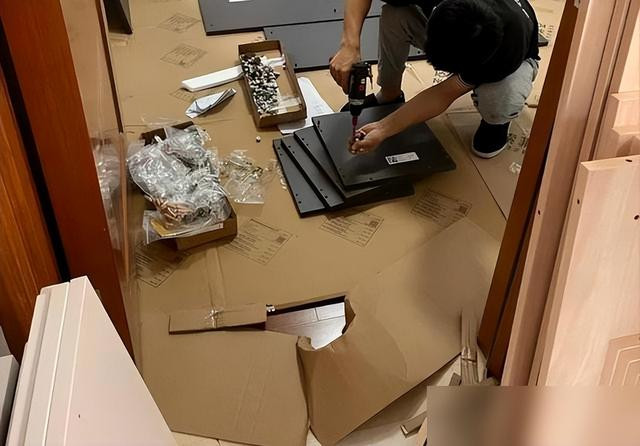

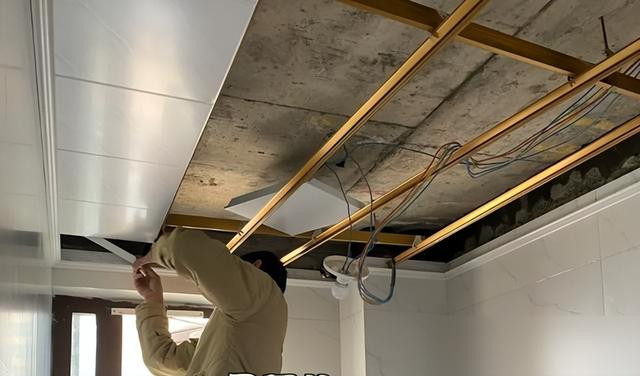

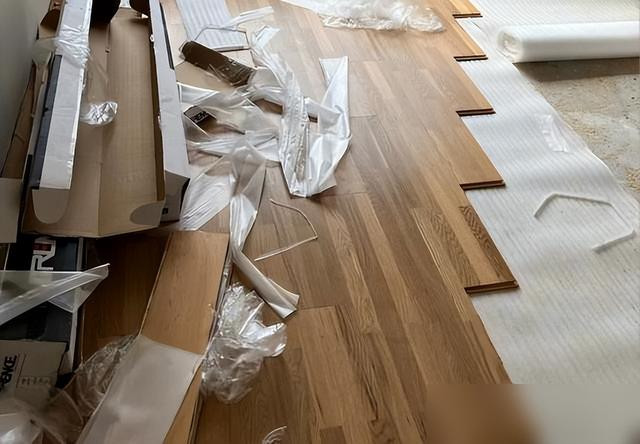

这时候全屋定制该复尺了,厨房水电图和吊顶高度差一厘米,嵌入式洗碗机就卡死装不上。

油漆阶段耐心比技术重要。
腻子干透才能打磨,北方秋冬晾一周都不算长。
乳胶漆刷完留两桶备用,装窗帘打孔崩了墙还得补色。
开关插座宁多勿少,玄关柜留充电口,马桶边装防溅盒,入住后这些小细节天天让你偷着乐。
最后通风别迷信绿萝炭包,工业风扇对着窗户吹才是除醛王者。

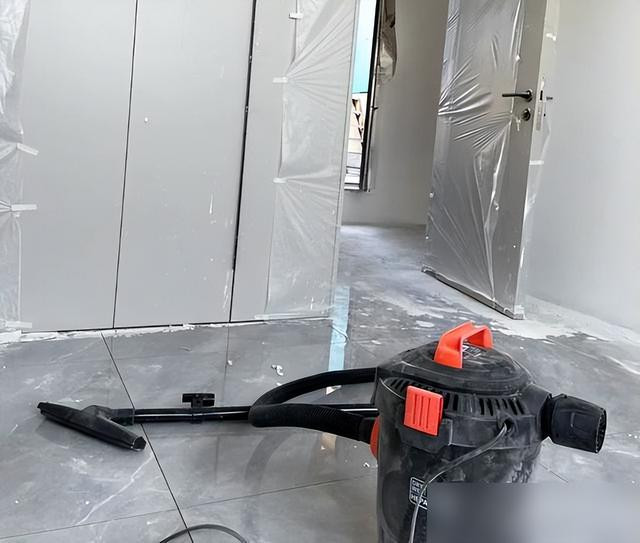

谁能想到开荒保洁后还能扫出半斤灰?
窗帘家具进场再请保洁二次上门,否则灰尘卡进布艺沙发缝里能让人崩溃。
说到底啊,装修就是和人性较劲的过程。
再完美的流程也得你亲自盯,工人按规范施工的自觉性?
不存在的!
咱普通人不求装成样板间,少踩坑、别返工、钱花在刀刃上,这房子住着就舒坦。
